Сайт и подрядчик

Сколько времени делается сайт: сроки по этапам

Автор: Герман Садуртдинов, дизайнер, основатель студии V3 Creative Обновлено 25 августа 2026 Чтение 9 мин 0 Тип: Разбор
Сколько времени делается сайт: нарисованная от руки лесенка этапов на рабочем столе, нижняя полоса обведена
Этапы идут лесенкой, а не параллельно: следующий начинается там, где закончился предыдущий, и каждая пауза сдвигает всю линию

Срок разработки сайта складывается из четырёх работ, которые идут последовательно: сбор требований, дизайн, вёрстка с программированием, наполнение и запуск. Визитка на 5-7 страниц занимает от двух до четырёх недель, корпоративный сайт — от полутора до трёх месяцев, магазин с каталогом и оплатой — от трёх месяцев. Это наша практика; конкретный срок зависит от того, насколько быстро отвечает заказчик.

2-4 неделисайт-визитка
1,5-3 месяцакорпоративный сайт
от 3 месяцевинтернет-магазин
до 2 недельпоявление страниц в поиске после обхода
Коротко. Этапы идут лесенкой: следующий начинается там, где закончился предыдущий, поэтому общий срок равен их сумме плюс паузы на согласование. Заметная часть задержек приходится на заказчика: тексты, фотографии, доступы и ответы по макету. Запуск сайта и его появление в поиске — разные даты, между ними до двух недель после обхода роботом.

Из каких этапов складывается срок

Разработка сайта делится на четыре работы. Внутри каждой есть свои шаги, но заказчику достаточно понимать эти четыре, потому что именно между ними стоят точки согласования.

ЭтапЧто происходитВизиткаКорпоративный
ТребованияЗадание, структура страниц, смета, договор2-5 дней1-2 недели
ДизайнМакеты страниц, правки, утверждение5-10 дней2-4 недели
РазработкаВёрстка, программирование, формы, интеграции5-10 дней3-6 недель
Наполнение и запускТексты, фотографии, перенос на домен, приёмка3-7 дней1-2 недели

Цифры в таблице — наша практика на проектах без сложных интеграций. Они не норматив: студия с загруженной очередью назовёт больше, фрилансер на простом шаблоне меньше.

Скетч: этапы разработки сайта лесенкой — бриф, макет, тексты, запуск
Каждый этап начинается там, где закончился предыдущий. Полоса «тексты» отмечена не случайно: это работа заказчика, и она чаще всего сдвигает всю лесенку вправо.

Почему этапы нельзя запустить одновременно

Вопрос звучит логично: пусть дизайнер рисует, программист верстает, копирайтер же пишет тексты. На практике так не выходит, потому что каждый следующий шаг опирается на решение предыдущего.

  • Вёрстка ждёт макет. Пока не утверждена структура блоков, верстать нечего: любое изменение сетки переделывает готовое.
  • Макет ждёт содержание. Дизайн под реальный текст и настоящие фотографии отличается от дизайна под условные строки, и переделка после подстановки съедает больше, чем экономит спешка.
  • Интеграции ждут доступы. Подключить оплату или CRM без учётных записей нельзя, а их выдаёт заказчик.

Параллельно идёт только то, что не зависит друг от друга: пока рисуется дизайн, заказчик собирает тексты и фотографии, а подрядчик готовит инфраструктуру.

Коротко. Общий срок равен сумме этапов; самый длинный из них картины не показывает. Ускорение достигается не наложением этапов друг на друга, а сокращением пауз между ними.

Что чаще всего тормозит работу со стороны заказчика

Подрядчик отвечает за свою часть, но календарь двигают обе стороны. Вот четыре паузы, которые встречаются в каждом втором проекте.

  1. Тексты. Их обещают «на неделе» и присылают через месяц. Это самая частая причина сдвига.
  2. Фотографии. Съёмку надо организовать: снять, отобрать, обработать. Требования к предметным кадрам разобраны в статье про фото товара на белом фоне, они же годятся для сайта. Если съёмку не заложили заранее, работа стоит.
  3. Согласование макета. Правки собираются по одной в день вместо одного списка, и каждый круг растягивается на неделю.
  4. Доступы. Домен, хостинг, почта, CRM. Пока их ищут по бывшим сотрудникам, работа встаёт на финише.

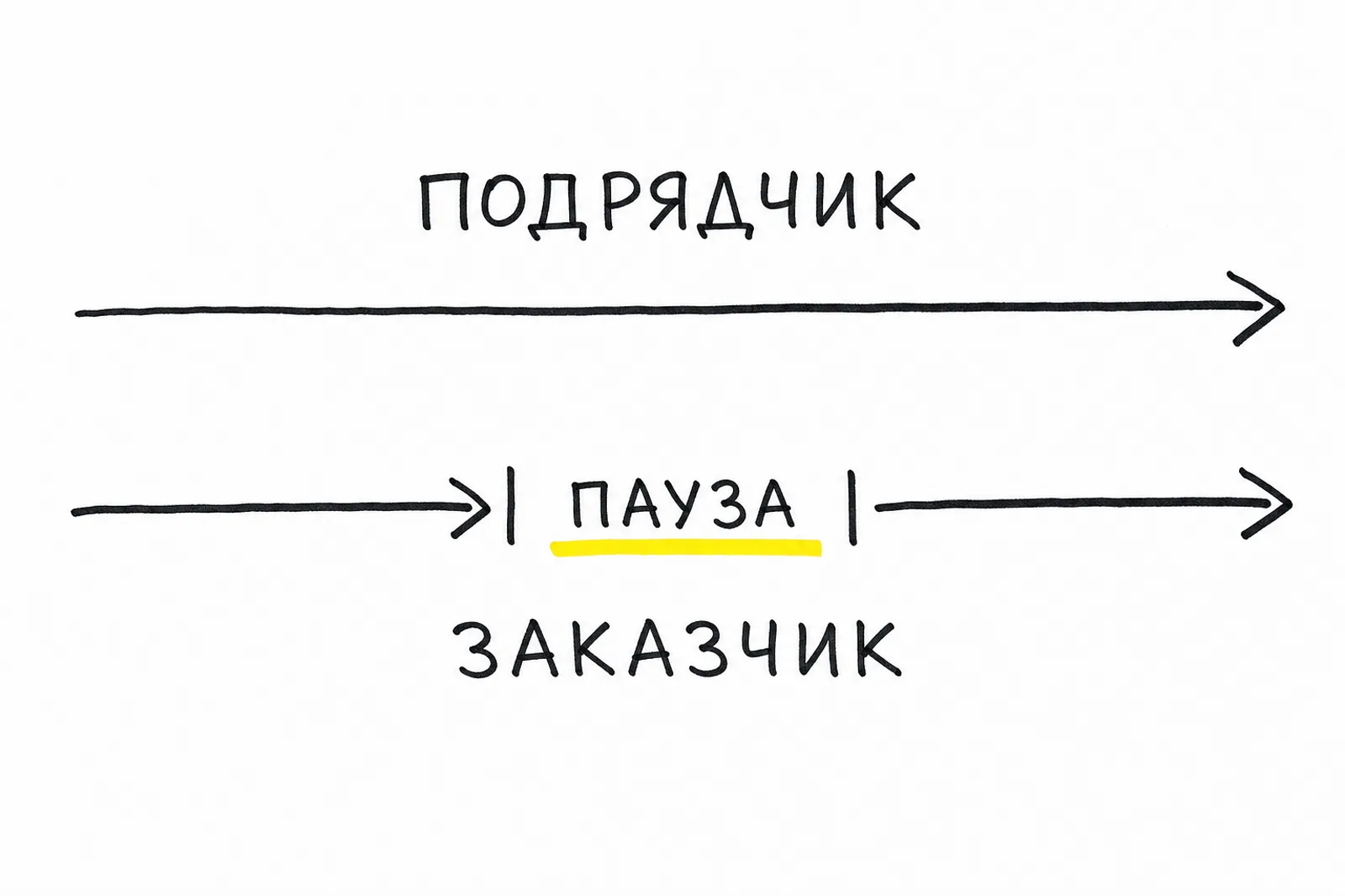

Скетч: две линии работы — подрядчик идёт без остановок, у заказчика в середине пауза
Линия подрядчика идёт ровно, линия заказчика рвётся посередине. Общий срок считается по нижней: пауза на согласовании сдвигает и всё, что после неё.
Важно. Сроки в договоре обычно отсчитываются от передачи материалов, а не от даты подписания. Проверьте формулировку до подписи: если срок привязан к дате договора, вся ответственность за ваши задержки ложится на подрядчика, и он заложит запас в цену.

Как тип сайта меняет срок

  • Сайт-визитка, 5-7 страниц. От двух до четырёх недель. Структура простая, интеграций нет, работа держится на текстах и фотографиях.
  • Корпоративный сайт, 15-40 страниц. От полутора до трёх месяцев. Появляются разделы услуг, кейсы, вакансии, формы с разной логикой.
  • Интернет-магазин. От трёх месяцев. Каталог, фильтры, корзина, оплата, доставка, выгрузка товаров из учётной системы.
  • Переделка существующего сайта. Срок ближе к новому проекту, чем кажется: старую структуру приходится разбирать, а адреса страниц переносить с редиректами.

Отдельно закладывается контент: если текстов нет вовсе, добавьте на них столько же времени, сколько занимает дизайн. Что именно писать в задании, чтобы объём не рос по ходу, разобрано в статье про техническое задание на сайт.

Запуск и появление в поиске — разные даты

Сайт открылся по домену, но в выдаче его нет, и заказчик считает, что подрядчик схалтурил. На деле поиску нужно время. Яндекс описывает это прямо: после того как робот обойдёт сайт, страницы смогут появиться в поиске в течение двух недель.

Ускорить обход можно и нужно, но это про уведомление робота: на позиции такие инструменты не влияют. Инструменты, которые для этого существуют: карта сайта, протокол IndexNow, счётчик Метрики и переобход в Яндекс Вебмастере. Пассивный путь, когда робот приходит по ссылкам с других сайтов, занимает время и не гарантирует, что будут обойдены все страницы.

Проверить, что сайт вообще открыт роботу, можно за пять минут: в Вебмастере есть инструмент «Анализ индексации страницы», путь Инструменты → Анализ индексации страницы. Он смотрит запрет в robots.txt и метатег noindex в коде. Это же входит в приёмку, чек-лист целиком есть в разборе приёмки сайта у подрядчика.

Как ускорить работу и не потерять качество

  • Соберите содержание до старта. Тексты и фотографии, готовые к началу дизайна, экономят недели.
  • Назначьте одного человека с правом решать. Согласование через совет директоров превращает каждый круг правок в неделю.
  • Отдавайте правки одним списком. Один документ вместо десяти сообщений в мессенджере.
  • Разбейте проект на очереди. Сначала запуск того, что приносит заявки: главная, услуги, контакты. Каталог и личный кабинет второй очередью.
  • Выдайте доступы заранее. Домен, хостинг, почта, аналитика. Это дело одного вечера, а на финише оно стоит нескольких дней.
Герман Садуртдинов

Спросите у подрядчика не «когда будет готово», а «какие даты зависят от меня». Ответ на второй вопрос показывает, кто планировал проект, а кто назвал цифру наугад.

Герман Садуртдинов

Разбираю сорванные сроки в канале

Смотрим на живых проектах, где именно уехал календарь: на текстах, на согласовании или на доступах. И что помогло вернуть его обратно.

Подписаться на канал
Что забрать с собой. Считайте срок суммой четырёх этапов плюс паузы на согласование. Визитка занимает 2-4 недели, корпоративный сайт 1,5-3 месяца, магазин от трёх месяцев. Тексты, фотографии и доступы соберите до старта: это половина задержек. В договоре проверьте, от какой даты идёт отсчёт. И помните, что появление страниц в поиске занимает до двух недель после обхода роботом, это не вина подрядчика.

Когда названный срок звучит неправдоподобно

Обещание «сайт под ключ за три дня» означает одно из двух: либо это шаблон с подменённым логотипом, либо в срок не входит то, что вы считаете частью работы. Проверяется вопросом: что именно будет сделано за эти три дня и что не будет.

Второй сигнал — срок, названный без вопросов о содержании. Пока подрядчик не знает, сколько у вас страниц, есть ли тексты и нужны ли интеграции, любая цифра взята из воздуха. Это тот же разговор, что про цену: чем меньше вопросов, тем больше запас в смете.

Частые вопросы

Сколько времени занимает разработка сайта-визитки?

От двух до четырёх недель при готовых текстах и фотографиях. Если содержание собирается по ходу, срок растёт до полутора месяцев, и виновата тут не вёрстка.

Можно ли сделать сайт за неделю?

Можно, если это одностраничник на готовом шаблоне, тексты и фотографии есть, а правок будет один круг. Всё остальное за неделю не помещается физически: только согласование макета занимает больше.

От чего сроки зависят сильнее всего?

От скорости решений заказчика и от готовности содержания. Технически вёрстка и программирование предсказуемы, а вот ожидание текстов и ответов по макету предсказать нельзя.

Почему магазин делают дольше корпоративного сайта?

Потому что кроме страниц там появляются процессы: каталог с фильтрами, корзина, оплата, доставка, выгрузка товаров. Каждый процесс требует настройки и проверки, а ошибка в нём стоит денег в первый же день работы.

Сайт запустили, но его нет в Яндексе. Это нормально?

Да, если прошло меньше двух недель после обхода. Яндекс пишет об этом прямо. Ненормально другое: если сайт закрыт от робота в robots.txt или метатегом noindex, а это проверяется инструментом «Анализ индексации страницы».

Что делать, если подрядчик срывает срок?

Сначала письменно зафиксировать факт и запросить новый план по датам. Дальше смотреть в договор: там обычно есть порядок уведомления и ответственность. Давить имеет смысл только если ваши обязательства выполнены, иначе разговор развернётся против вас.

Стоит ли платить за срочность?

Иногда да: доплата за приоритет в очереди реальна и работает. Но она не сжимает этапы, которые зависят от вас, поэтому сначала посчитайте, сколько времени занимают ваши собственные шаги.

Разложу ваш проект по этапам и датам

Пришлите структуру сайта и список функций: покажу реальный срок и места, где он поедет.

Оставить заявку
